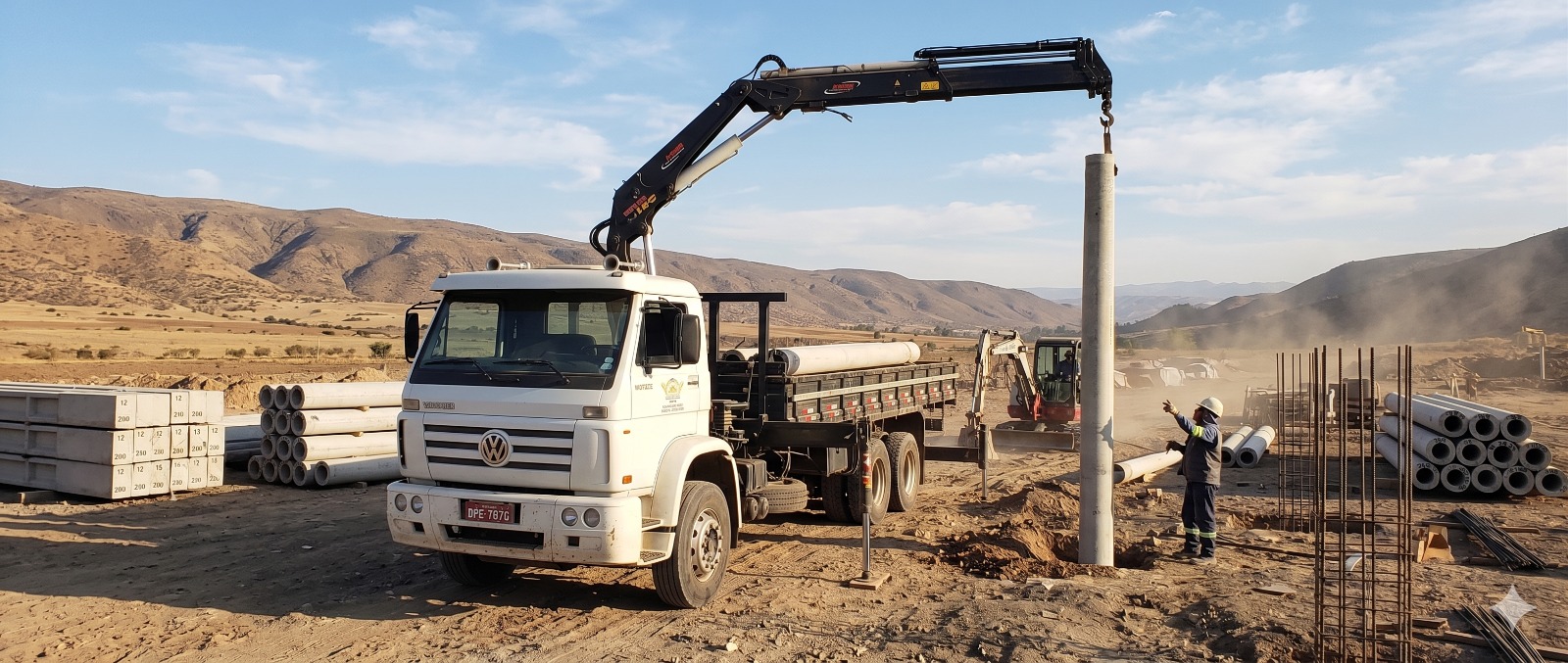

Instalação de Poste de Concreto — Processo Completo, do Projeto à Cravação
Planejamento e Pré-Instalação
A instalação bem-sucedida de um poste de concreto começa muito antes de o caminhão chegar à obra. O planejamento das etapas, a confirmação das especificações e a organização do acesso ao local determinam se a operação será ágil e segura — ou se haverá imprevistos que atrasam o cronograma e aumentam os custos.
Verificação do Projeto Elétrico Aprovado
Nenhum poste deve ser instalado sem projeto elétrico aprovado pela concessionária e ART emitida pelo engenheiro responsável. O projeto define o comprimento exato do poste, a profundidade de engastamento, a posição de instalação e os componentes do ramal — informações indispensáveis para a execução correta. Consulte o guia sobre o padrão ENEL residencial para entender o processo completo de aprovação do projeto.
Confirmação do Tipo e Especificação do Poste
Antes da instalação, confirme que o poste recebido corresponde exatamente ao especificado no projeto — comprimento nominal, carga de ruptura e tipo de armadura. A marcação fundida no concreto traz essas informações. Instalar um poste com especificação diferente da aprovada pela concessionária resulta em reprovação na vistoria.
Não conhece as diferenças entre os tipos disponíveis? O artigo sobre postes circulares e duplo T explica as características técnicas e as aplicações de cada um.
Avaliação do Acesso e do Terreno
O acesso viário para o caminhão munck deve ser avaliado com antecedência. Largura da via, altura de fiações existentes, condição do piso (pavimentado, brita, terra), presença de obstáculos e capacidade de suporte do solo para o peso do veículo carregado são variáveis que precisam ser conhecidas antes da mobilização do equipamento.
Precisa instalar postes de concreto?
A VLPOSTES realiza fornecimento, transporte e instalação com caminhão munck
em toda a Grande São Paulo. Solicite um orçamento.
Equipamentos Utilizados na Instalação
A instalação de um poste de concreto envolve equipamentos específicos para cada etapa — escavação, içamento e compactação. A escolha correta dos equipamentos impacta diretamente a segurança da operação, a qualidade da instalação e o prazo de execução.
| Etapa | Equipamento | Observação |
|---|---|---|
| Escavação | Trado mecânico, retroescavadeira ou picareta manual | Equipamento mecânico em solos duros ou pavimentados |
| Içamento | Caminhão munck (guindaste articulado) | Padrão do setor; transporta e posiciona o poste |
| Verificação de prumo | Nível de bolha ou nível a laser | Verificar verticalidade antes da compactação |
| Compactação | Soquete manual ou compactador mecânico | Executar em camadas de no máximo 20 cm |
| Sinalização | Cones, fita de isolamento, cavaletes | Obrigatório para isolar o raio de ação do munck |
O caminhão munck é o equipamento central da instalação. Além de transportar o poste até a obra, ele realiza o içamento preciso do elemento da posição horizontal para a vertical e o posiciona diretamente sobre a cova com o controle necessário para acerto de prumo e profundidade.
Escavação da Cova
A cova é o elemento que define a estabilidade do poste. Uma escavação mal executada — rasa demais, larga demais ou com paredes desmoronando — compromete o engastamento e pode resultar em inclinação ou tombamento do poste ao longo do tempo.
Profundidade
A profundidade de engastamento segue a norma ABNT NBR 8451 e as diretrizes específicas da concessionária local. A regra geral amplamente utilizada no setor é:
| Comprimento do Poste | Engastamento Típico | Fórmula de Referência |
|---|---|---|
| 7 m | ≈ 1,2 m |
(L × 10%) + 0,5 m Confirmar sempre com o projeto |
| 9 m | ≈ 1,4 m | |
| 10 m | ≈ 1,5 m | |
| 11 m | ≈ 1,6 m | |
| 12 m | ≈ 1,7 m |
Os valores acima são referências gerais do setor. O engastamento correto para cada projeto é definido pelo engenheiro responsável com base no tipo de solo, nas cargas aplicadas e nas diretrizes da concessionária. Nunca utilize valores genéricos sem confirmação técnica.
Diâmetro da Cova
A largura da cova deve ser suficiente para permitir a inserção do poste com folga para compactação lateral — tipicamente de 10 cm a 15 cm além do diâmetro do poste na base. Covas muito largas dificultam a compactação adequada e reduzem a resistência lateral ao tombamento.
Condições do Solo
Em solos coesivos e estáveis, as paredes da cova se mantêm sem escoramento. Em solos arenosos, encharcados ou com lençol freático próximo à superfície, pode ser necessário escavar com equipamento mecânico e executar a instalação imediatamente após a escavação, sem deixar a cova aberta por muito tempo.
Içamento e Posicionamento com Munck
O içamento é a etapa de maior risco da instalação. O poste de concreto, dependendo do comprimento e do tipo, pode pesar entre 300 kg e mais de 2 toneladas. Qualquer falha no equipamento, na amarração ou na comunicação da equipe pode resultar em acidente grave.
Amarração do Poste no Munck
O poste é fixado ao gancho do munck por meio de cintas de tecido sintético (faixas de içamento), que distribuem a carga ao longo de um trecho do poste sem concentrar esforços em um único ponto. Correntes metálicas ou cabos de aço sem proteção não devem ser usados diretamente sobre o concreto, pois podem causar fissuras na região de apoio durante o içamento.
Ponto de Amarração
Para içamento de postes, a cinta é posicionada próxima ao centro de gravidade do elemento — geralmente a 1/3 do comprimento a partir da base — o que resulta em inclinação controlada durante a elevação, facilitando a inserção na cova. O operador do munck ajusta o posicionamento progressivamente até que o poste fique vertical sobre a abertura.
Raio de Ação e Isolamento da Área
Toda a área correspondente ao raio de ação do braço do munck deve ser isolada com cones, cavaletes e fita de sinalização antes do início do içamento. Nenhuma pessoa não autorizada deve permanecer dentro desta área durante a operação.
Engastamento e Compactação
Com o poste posicionado verticalmente na cova e o prumo verificado, inicia-se o preenchimento e a compactação do espaço entre o poste e as paredes da cova. Esta etapa define a firmeza final da instalação e não pode ser executada de forma apressada.
Material de Preenchimento
-
Solo original compactado — utilizado quando o solo retirado da escavação tem boa qualidade e baixo teor de umidade. É o método mais comum em obras urbanas convencionais.
-
Brita ou areia compactada — indicada para solos instáveis ou quando se quer melhorar a drenagem na base do poste, reduzindo o acúmulo de água na região do engastamento.
-
Lastro de concreto magro — utilizado em solos muito fracos, encharcados ou em instalações sujeitas a cargas laterais elevadas. Proporciona maior rigidez e resistência ao tombamento.
Compactação em Camadas
O preenchimento deve ser executado em camadas de no máximo 20 cm, com compactação manual (soquete) ou mecânica entre cada camada. Lançar todo o material de uma vez e compactar apenas a superfície resulta em densificação insuficiente nas camadas inferiores — região mais crítica para a estabilidade do poste.
Verificação Final de Prumo
Após a compactação de cada camada, o prumo do poste deve ser verificado. Qualquer desvio deve ser corrigido antes de prosseguir para a camada seguinte — uma vez que a compactação está completa, corrigir a verticalidade exige reabrir e refazer o engastamento.
Normas de Segurança na Instalação
A instalação de postes de concreto é uma atividade de risco e está sujeita às normas regulamentadoras do Ministério do Trabalho. O não cumprimento das NRs aplicáveis expõe os trabalhadores a acidentes e a empresa executora a autuações e responsabilizações civis e penais.
Normas Regulamentadoras Aplicáveis
-
NR-6 (EPI) — uso obrigatório de capacete, luvas, bota com biqueira de aço e colete refletivo para toda a equipe.
-
NR-10 (Segurança em Instalações Elétricas) — obrigatória para qualquer trabalho próximo a redes elétricas energizadas. Define distâncias mínimas de segurança e procedimentos de desenergização.
-
NR-11 (Operação de Equipamentos de Içamento) — regula a operação de guindastes e equipamentos de levantamento, incluindo o caminhão munck.
-
NR-18 (Segurança no Trabalho na Construção Civil) — aplicável a obras de construção civil, incluindo instalação de infraestrutura elétrica.
-
NR-35 (Trabalho em Altura) — obrigatória para atividades executadas acima de 2 m do nível inferior, como montagem de ferragens e condutores nos postes.
Instalações próximas a redes elétricas energizadas exigem desligamento ou isolação da rede antes do içamento. O içamento de postes metálicos ou de concreto sob redes energizadas sem as devidas proteções é uma das principais causas de acidentes graves em obras elétricas no Brasil.
A VLPOSTES executa a instalação de postes com equipe habilitada e equipamentos adequados, em conformidade com as NRs aplicáveis. Solicite um orçamento para o seu projeto.
Solicitar OrçamentoPerguntas Frequentes
6 perguntasInstalação de Poste de Concreto com Munck
A VLPOSTES realiza o serviço completo de instalação de postes de concreto — fornecimento, transporte com frota própria e cravação com caminhão munck. Equipe habilitada, processo seguro e atendimento em toda a Grande São Paulo.
Falar com a VLPOSTES pelo WhatsAppAtendimento em São Paulo e Grande São Paulo · (11) 9 7170-8485
